鄭州新鄭國際機場二期擴建工程(T2航站樓、綜合交通換乘中心及塔臺小區)榮獲2016-2017年度魯班獎項目。
一、 工程簡介:
鄭州新鄭國際機場二期擴建工程項目總投資為154.18億元,占地面積10563.3畝,是河南省政府重點工程,鄭州航空港經濟綜合實驗區的核心。飛行區設計等級為4F,可保障空中客車A380等四發遠程寬體超大客機全重(560噸)起降,新建一條3600米x60米的跑道以及兩條3600米x25米的平行滑行道,按滿足2020年旅客吞吐量為2900萬人次、貨郵吞吐量為50萬噸、飛機起降量為24萬架次的目標設計。
鄭州新鄭國際機場二期擴建空管工程塔臺小區土建及配套工程位于鄭州新鄭國際機場迎賓大道北側,總造價17487.91萬元,占地面積21363m2,是鄭州新鄭國際機場二期擴建工程的重要組成部分。本工程是為新鄭國際機場提供空中交通管制、航行情報、導航、氣象信息等服務的場所,主要包括航管自動化處理系統、內化系統、數字式航站自動情報服務系統(D-ATIS)、場面監測雷達及多點定位系統、管制運行支持系統等五大系統,是機場飛行區的指揮中心。
鄭州新鄭國際機場二期擴建空管工程塔臺小區土建及配套工程由塔臺和航管樓二座主要建筑組成,塔臺為框架-核心筒結構,地下1層、地上21層、建筑高度94.1m,為構筑物;航管樓為框架結構,地上3層、建筑高度15.9m,建筑面積6205m2。

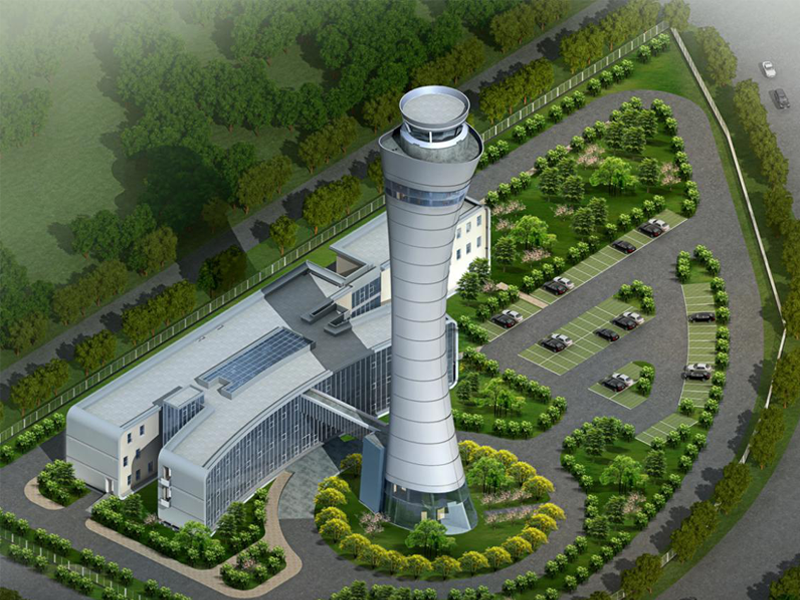

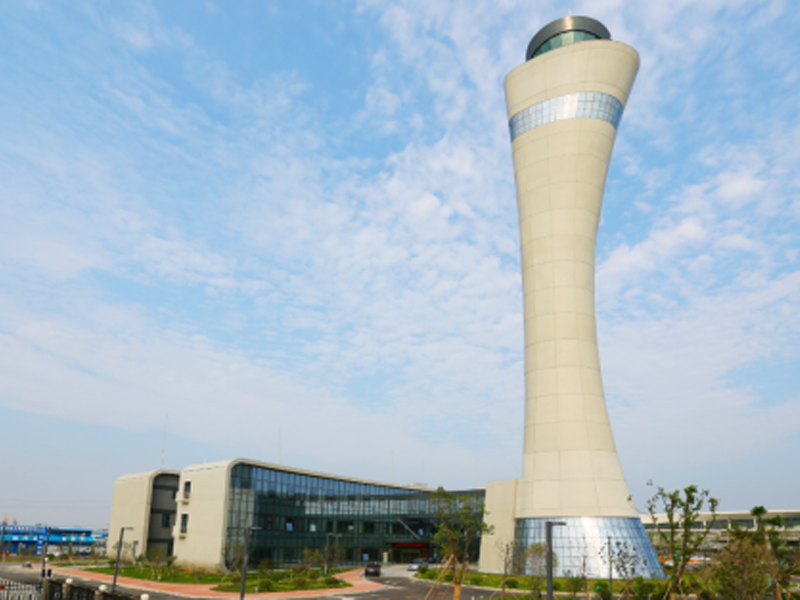

塔臺由河南省舞陽縣賈湖骨笛為原型設計建造,造型新穎別致,寓意深刻。塔臺外立面設計為清水混凝土,要求一次澆筑成型,不做任何裝飾,以混凝土自然狀態為飾面,強調混凝土的自然表現機理,沉穩大氣。公司采用BIM技術對清水混凝土模板進行建模、放樣及配模控制,采用承插盤扣式鋼管腳手架體系,為清水混凝土模板的安裝、拆卸及其相關的一些工作提供操作平臺。塔臺1層、2層、18層、21層和航管樓南立面采用玻璃幕墻技術,塔臺明室四周立面均安裝特種玻璃,明亮大氣,和清水混凝土外面巧妙的結合在了一起。本工程是一項功能齊全、高度智能化的亮點工程。
該工程由中國民用航空中南地區空中交通管理局河南分局籌建,中國電子工程設計院設計,平煤神馬建工集團有限公司承建,我院負責監理,委派翟艷鋒同志任項目總監;工程于2014年07月23日正式開工,2015年12月23日竣工。
二、工程獲獎情況
該工程通過不斷的實施新技術、新工藝和創新技術,工程質量得到業主和有關部門的一致好評。本工程于2014~2015年先后獲得了“河南省2015年工程建設優秀QC小組二等獎”、“河南省安全文明工地”、“河南省結構中州杯”、“河南省中州杯”、“河南省新技術應用示范工程金獎”、“河南省綠色施工示范工程”、“國家級實用新型專利四項”、“省級工法二項”等獎項。
三、工程建設過程中的特點、重點、難點
工程特點:
設計新穎、布局合理、先進。塔臺為空間異形雙曲面結構,外墻為多維曲面薄殼清水混凝土,以河南舞陽出土的賈湖骨笛為原型,寓意河南人民外剛內柔,極具根骨,代表著河南人民的脊梁。
工程重點:
1、省重點工程、工期較緊、施工質量要求高;
2、空間異形雙曲面結構建筑、技術難度大、施工組織要求高;
3、標志性建筑、文明工地、綠色環保施工要求高;
工程難點:
1、塔臺大體積混凝土施工正趕在冬季,基礎施工工作量也相當大,需調整混凝土配合比、采取措施,防止混凝土產生裂縫,施工難度較大。
2、塔臺屬于框架—核心筒結構,7根框架柱為漸變傾斜圓柱,直徑600mm,且鋼筋設置較密,造成測量定位、鋼筋綁扎、模板支設及混凝土澆筑困難。
3、塔臺清水混凝土外墻厚度160mm,為多維空間曲面形式薄殼結構,空間造型復雜,施工測量及空間定位困難,且要求一次澆筑成型,不做任何外裝飾,對模板放樣拼接及混凝土澆筑質量均要求較高,施工較困難。
4、走廊吊頂內空間小,管線密集,垂直方向層數多,綜合布置難度大。
5、本工程工期緊、施工難度大,塔臺施工上下多層交叉作業,安全風險大。
6、塔臺落地式腳手架高87m,在國內罕見,對地基承載力、腳手架四周排水以及施工質量要求極高,危險系數大。
7、塔臺通體是一個封閉結構,施工過程運送材料困難,防火要求高,夏季塔臺內部作業環境溫度高。
8、塔臺基礎筏板為大體積混凝土施工,混凝土一次澆筑量約1600m3,筏板厚度2500mm,防止因內外溫差較大引起混凝土裂縫出現的困難較大。
9、塔臺明室采用加厚特種玻璃,單塊玻璃重量大,操作空間極小,安裝難度高。
四、監理力量投入情況
工程中標后,立即組織各專業監理工程師以及專家組,對本工程特點、重點和難點做了認真研討,結合工程實際情況,明確了監理思路。同時制定了工期控制、全程安全、文明施工達標、環境管理一流、用戶滿意的其他監理目標。
為實現監理目標,本工程采用直線式組織機構,由總監理工程師全權負責本工程的監理工作;總監代表根據總監理工程師的授權行使其職責;按照監理工作的不同專業,將監理工程師分成若干專業組(如質量/進度控制組、合同/信息管理組、投資控制組等),分別對相關專業進行監理,各專業監理人員根據的項目進展的需要由總監理工程師及時安排進場。監理部按三級管理設置總監理工程師、專業監理工程師、監理員崗位,實行總監理工程師負責制,逐級負責。由具備全國注冊監理工程師資格的工程師翟艷鋒同志擔任本項目總監理工程師。本項目配備土建、水電監理工作人員共5名,其中土建2名,電氣1名,給排水1名,造價及合同管理人員1名,信息及資料管理、合同、造價、進度及安全文明監控由現場相關監理人員兼任。項目監理部按照監理合同約定,對各施工單位、材料設備供應商實施監理,對有關參建單位、相關組織進行組織、協調、配合等工作。
五、工程使用及產能情況
截止目前,航管樓所有設備間均24小時處于正常運行狀態,職工辦公室和休息間的燈具、開關、墻面、地板、吊頂?shù)任窗l(fā)生質量問題,達到了職工的滿意。塔臺投入使用以來,每天成功指揮數百次的航班起降。
